搬遷實施方案必須貼近實際,在內容上周密細致、切實可行,其中重點是如何保障網絡遷移的平滑。
隨著近些年信息化建設步伐的加快,舊的機房已逐漸無法適應現代化的信息化應用和管理,新建容災機房,改造舊機房等新需求正變?yōu)楝F(xiàn)實。相對來說,在經費充足的情況下,新建或改造一座機房并不是那么困難,如何搬機房才是真正的難點。我們或許考慮過兩座機房該如何容災,考慮過業務系統如何高可用,考慮過單點故障時有哪些可應急的方案,但是,當我們要搬移這些網絡和計算設備時,之前的所有考慮都還能管用么?
毫無疑問,機房的搬遷工作是一項復雜的工程,不僅要把網絡、計算、存儲等各類生產設備安全遷移到新機房,而且要求網絡系統的遷移和集中存儲系統的遷移必須安全、平穩,甚至達到不停機,不影響業務系統應用的要求。基于此,機房搬遷的風險點更加難以控制,技術難點也比初始部署或技術改造更為繁瑣。
雖然高校的業務還尚未達到極致的24小時×7天的連續性需求,但保證業務連續性仍然是數據中心搬遷過程最核心的要求,網絡保障則是機房搬遷成敗的關鍵。
中南民族大學原有舊機房建于1999年,面積約70平方米,在配電、空調制冷、機柜容量、潔凈度等方面已遠遠落后于當前信息化發展水平。經過“十二五”期間的數字化校園建設,逐漸改造或新建了邊界網絡、核心網絡、數據中心網絡、數據中心計算資源池等關鍵基礎設施。在學校的大力支持下,于2014年末立項新建了兩座機房,分別位于校內相隔1千米的兩座建筑物內,功能上分為容災機房和新的主機房,每座機房面積約120平方米,至2015年兩座機房分別竣工,將舊機房設備和業務分別遷移到兩座新機房,最后拆除舊機房。
按照機房和數字化校園的建設規劃,網絡、計算、存儲等主體架構設施都是雙活設計,雙活的實現也成為本次搬遷可利用的技術要點和有利條件,它使搬遷具備了不停機、不斷網的可能。
理清搬遷思路

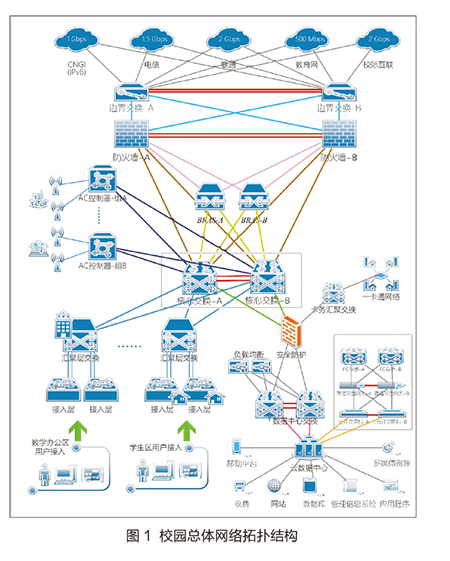

總體來說,本次搬遷規劃分為兩個階段:第一個階段為舊機房搬遷到容災機房,使容災機房具備完全獨立承載全校網絡和業務的能力;第二個階段為舊機房斷電,剩余全部設備搬遷到主機房并與容災機房一起雙活運行。整個搬遷過程按照不斷網,不停業務的高標準進行組織安排,工期安排在暑假進行。圖1所示為校園總體網絡拓撲結構。
網絡方面,自無線控制器,核心交換機、認證BRAS、防火墻,到邊界交換機均以IEEE802.3ad協議實現雙設備雙活配置連接,所需做的重點是梳理線路連接,確保分拆到兩座機房后立即正確接好心跳線,避免腦裂導致的網絡異常,之后逐條接好匯聚到核心的雙上行鏈路,確保雙上行鏈路在割接過程中至少有一條不斷開,用戶不會感知到網絡中斷。數據中心的計算資源方面,已有兩套刀片服務器,絕大多數關鍵應用和服務都創建在兩套刀片組成的一個虛擬化集群內,在兩個搬遷階段中分別將全部業務漂移到一組不搬的計算環境就能確保業務不斷條件下的搬遷實施。存儲方面,已在2014年末采購了雙活存儲網關,一直等待新機房完工,圖1所示的存儲拓撲為搬遷完后規劃的存儲拓撲。雙活存儲網關和一套新存儲在搬遷過程中部署在容災機房,先與舊機房存儲做好雙活同步,使新舊兩套存儲都具有完整的數據,再將搬到容災機房的刀片服務器、新存儲、雙活存儲網關接通,使容災機房的服務器與存儲能全部接管全部業務,達到舊機房存儲停機條件,將舊機房存儲搬遷到新主機房,從而保障業務運行的同時也兼顧了存儲的搬遷工作。除此之外,還剩余一些非關鍵業務的服務器或交換機,則在需要搬遷時短暫停機。
根據上述搬遷思路規劃,不僅可以在實踐中檢驗雙活架構真正做到業務和網絡不中斷的效果,還有額外的優勢在于:第一,所有的搬遷和割接工作都可安排在白天進行,實施人員可在頭腦清醒的狀態下投入工作,降低人為誤操作的機率;第二,由于是不間斷網絡和業務的搬遷,所以不存在搬遷的窗口時間,實施過程的時間壓力減小很多,尤其對于機器設備存在搬動后硬件故障的可能,更是無法掌握的時間因素;第三,割接過程萬一出現預料之外的差錯,用戶會在最短的時間反饋給實施人員,以便及時調整和解決,若在夜間進行搬遷和割接因無法得到用戶反饋,即使準備了相應的驗證條件,也可能獲得有偏差的結果,到白天又付出更多回退和中斷事件才能找到癥結。
搬遷的風險是客觀存在的,總體上也有三個方面。技術方面,雖然有高可用性技術作為支撐,但仍可能存在意料之外的問題,因此必須制定一些策略,將業務對技術所依賴的各個方面都考慮進來,在搬遷前進行驗證性測試和檢查,以縮短萬一出現的停機時間。硬件遷移方面,很多設備可能都會導致搬運過程中遭到損壞,策略之一是提前聯系好供貨商,在質保期內還可及時提供備件的更換,策略之二則是對該硬件承載的功能提前做出預判和備用,確保損壞真的發生時能減少損失。數據方面,不停機的搬遷在數據層面一直是活動的,提前的備份并不能持續跟蹤變化的數據存儲,但備份仍然是不可缺少的,我們可以采取業務系統只讀等措施來減少搬遷期間的數據變化,以兼顧網絡服務的持續使用和數據可恢復能力。
